对于监理工程师考试,课程也好,课本也好都非常容易获取。但公路实务涉及很多规范和标准。由于本人天赋一般,当时备考苦于没有找到现成的实务考点涉及的规范标准条款,不管是理解还是记忆都困难重重。故搜索了所有涉及的规范和标准,为了便于学习有的结合了上下文条款,并诸条摘录进行学习和记忆。

2.0.2条光面爆破是通过调整周边眼的各爆破参数,使爆炸先沿各孔的中心连线形成贯通的破裂缝,然后内围岩体裂解,并向临空面方向抛掷。
这种爆破在围岩中产生的裂缝较少,使爆破后的岩石表面能按设计轮廓线成型,表面较平顺,超欠挖很小。光面爆破是一种爆出的新壁面保持平整而不受明显破坏的控制爆破技术。其特点是在设计开挖轮廓线上钻凿一排孔距与最小抵抗线相匹配的光爆孔,并采用不耦合装药或其他特殊的装药结构,在开挖主体爆破后,光爆孔内的装药同时起爆,从而形成一个贯穿光爆炮孔且光滑平整的开挖面。
光面爆破的分区起爆顺序为:掏槽眼→辅助眼→周边眼→底板眼。光面爆破技术是指通过正确选择爆破参数和合理的施工方法,分区分段微差爆破,达到爆破后轮廓线符合设计要求,临空面平整规则的一种控制爆破手段。
光面爆破的投术要求为:根据围岩特点合理选择周边眼间距和周边的最小抵抗线,严格控制周边眼的装药量,应使用药量沿炮眼全长合理分布,并合理选择炸药品种和装药结构。采用周边同时起爆的方式。掏槽眼的作用是将开挖面上某一部位的岩石掏出一个槽,以形成新的临空面。辅助眼布置主要是解决间距和最小抵抗线问题。周边眼的作用是爆破后使坑道断面达到设计的形状和规格。
2.0.7条全断面法:隧道设计开挖断面一次开挖成形的开挖方法。具有较大的断面进尺比。
3.0.10条隧道施工应采取措施预防塌方、突水突泥、煤(岩)与瓦斯突出和爆炸。(隧道塌方的处理措施有:
(1)隧道发生塌方时,应及时迅速处理。处理时必须详细观测塌方范围、形状、塌穴的地质构造,查明塌方发生的原因和地下水活动情况,经认真分析,制订处理方案。 (2)处理塌方应先加固未塌地段,防止继续发展,并可按下列方法进行处理。
①小塌方,纵向延申不长、塌穴不高,首先加固塌体两端洞身,并抓紧喷射混凝土或采用锚喷联合支护封闭塌穴顶部和侧部,再迸行清渣。在确保安全的前提下,也可在塌渣上架设临时支架,稳定顶部,然后清渣。临时支架待灌注衬砌混疑土达到要求强度后方可拆除。
②大塌方,塌穴高、塌渣数量大,塌渣体完全堵住洞身时,宜采用先护后挖的方法。在查清塌穴规模大小和穴顶位置后,可采用管棚法和注浆固结法稳固围岩体和渣体,待其基本稳定后,按先上部后下部的顺序清除渣体,采取短进尺、弱爆破、早封闭的原则挖塌体,并尽快完成衬砌。
③塌方冒顶,在清渣前应支护陷穴口,地层极差时,在陷穴口附近地面打设地表锚杆,洞内可采用管棚支护和钢架支撑。
④洞口塌方,一般易塌至地表,可采取暗洞明做的办法。
(3)处理塌方的同时,应加强防排水工作。塌方往往与地下水活动有关,治塌应先治水。防止地表水渗入塌体或地下,引截地下水防止渗入塌方地段,以免塌方扩大。具体措施有:①地表沉陷和裂缝,用不透水土壤夯填紧密,开挖截水沟,防止地表水渗入塌体。②塌方通顶时,应在陷穴口地表四周挖沟排水,并设雨棚遮盖穴顶。陷穴口回填应高出地面并用黏土或圬工封口,做好排水。③塌体内有地下水活动时,应用管槽引至排水沟排出。防止塌方扩大。
(4)塌方地段的衬砌,应视塌穴大小和地质情况予以加强。衬砌背后与塌穴洞孔周壁间必须紧密支撑。当塌穴较小时,可用浆砌片石或干砌片石将塌穴填满,当塌穴较大时,可先用浆砌片石回填一定厚度,其以上空间应采用钢支撑等顶住,稳定围岩;特大塌穴应做特殊处理。
(5)采用新奥法施工的隧道或有条件的隧道,塌方后要加设量测点,增加量测频率,根据量测信息及时研究对策。浅埋隧道,要进行地表下沉测量。)
7.2条全断面开挖方法的主要工序有:全断面开挖、初期支护、隧道底部开挖(捡底) 、底板(仰拱及填充)浇筑、拱墙二次衬砌。

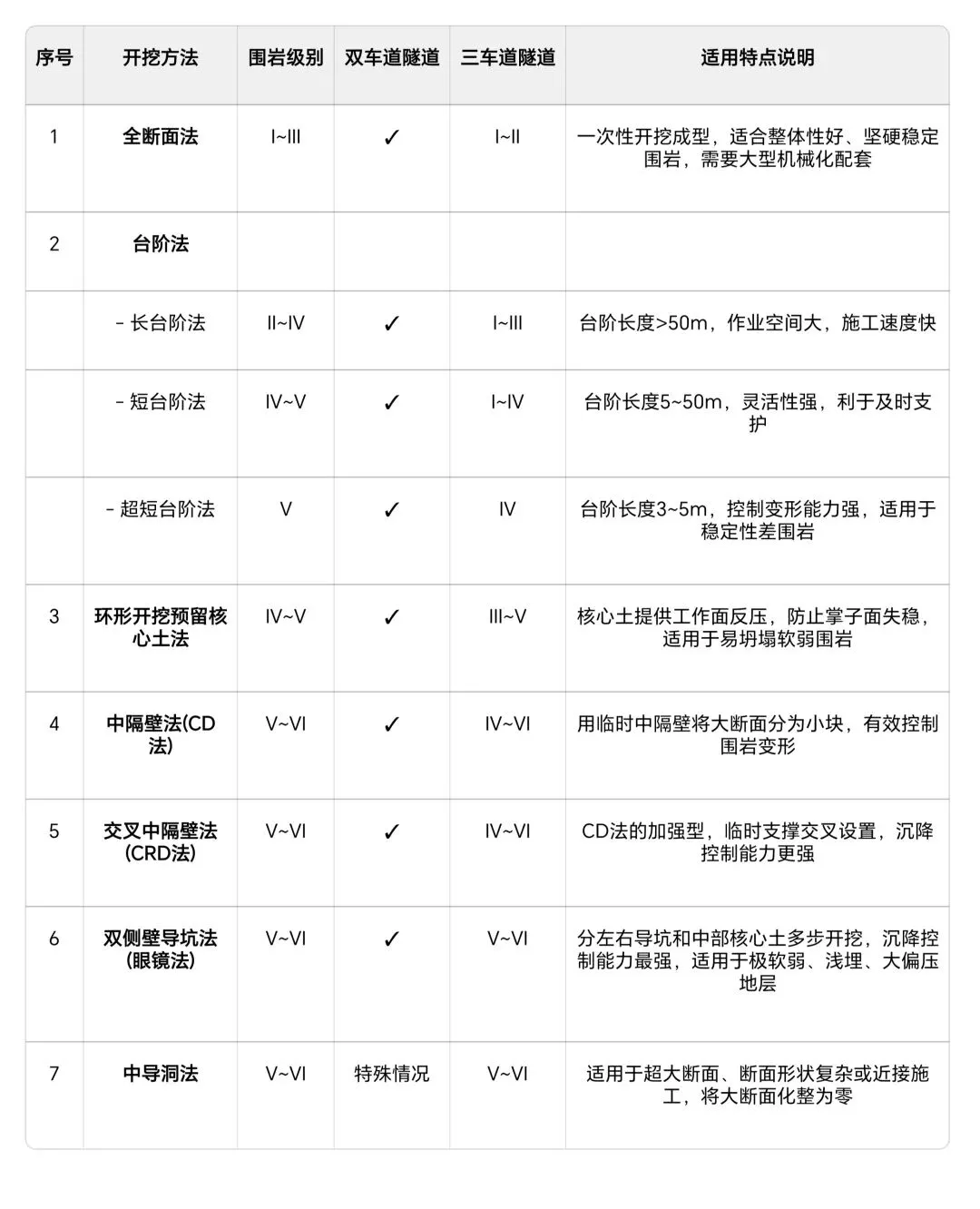

7.2.1条应根据地质条件、隧道开挖断面和围岩稳定情况选择开挖方法。不同围岩条件和开挖断面适宜的开挖方法见表(双车道隧道Ⅰ-Ⅲ级围岩可选全断面法开挖,双车通隧道Ⅲ-Ⅳ级围岩可选长台阶法开挖。)

7.2.3条台阶法施工应符合下列规定:
1)台阶数量和台阶高度应综合考虑隧道断面高度、机械设备及围岩稳定性等因素确定。台阶开挖高度宜为2.5-3.5m。可采用二台阶法或者三台阶法,台阶数最多不宜多于三个。
2)上台阶开挖每循环进尺,Ⅲ级围岩宜不大于3m, Ⅳ级围岩宜不大于2榀钢架间距,V级围岩宜不大于1榀钢架间距。Ⅳ 、V 级围岩下台阶每循环进尺宜不大于2榀钢架间距。下台阶单侧拉槽长度宜不超过15m 。
3)下台阶左、右侧开挖宜前后错开3-5m, 同一榀钢架两侧不得同时悬空。
4)下部施工应减少对上部围岩、支护的干扰和破坏。
5)下台阶应在上台阶喷射混凝土强度达到设计强度的70% 以后开挖。(上台阶开挖-上台阶初期支护-下台阶错开开挖-下台阶初期支护-底部开挖-仰拱及填充-二次衬砌)(条文说明,两台阶法施工工序示意如图7-2 所示。

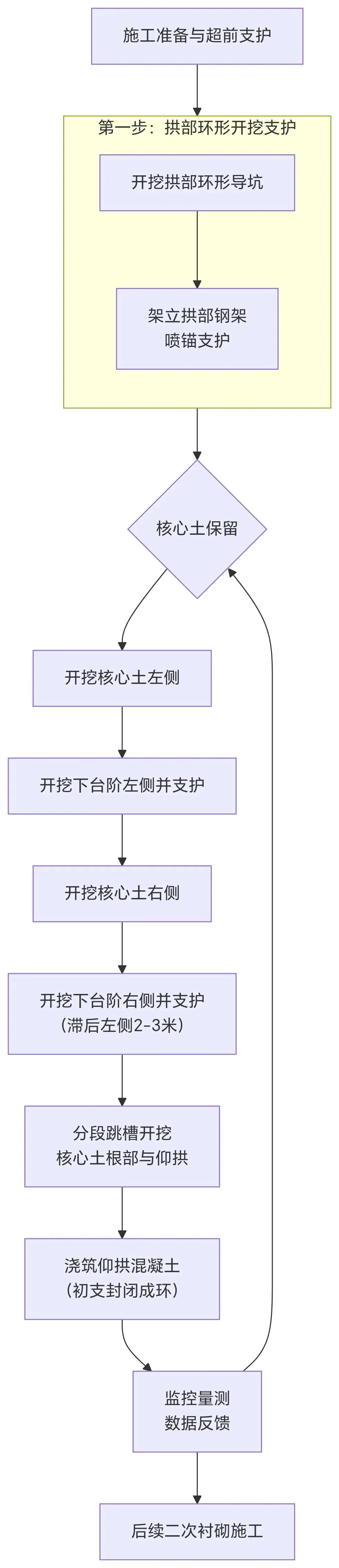

7.2.4条环形开挖留核心土法施工应符合下列规定:
(1)台阶开挖高度宜为2.5-3.5m 。
(2)环形开挖每循环进尺,V 级围岩宜不大于1榀钢架间距,IV级围岩宜不大于2榀钢架间距。中下台阶每循环进尺,不得大于2榀钢架间距。核心土面积宜不小于断面面积的50% 。
(3)上台阶钢架施工时,应采取有效措施控制其下沉和变形。
(4)拱部超前支护完成后,方可开挖上台阶环形导坑;留核心土长度宜为3-5m,宽度宜为隧道开挖宽度的1/3-1/2 。
(5)各台阶留核心土开挖每循环进尺宜与其他分部循环进尺相一致。
(6)核心土与下台阶开挖应在上台阶支护完成且喷射混凝土强度达到设计强度的70%后进行。下台阶左、右侧开挖应错开3-5m,同一榀钢架两侧不得同时悬空。
(7)仰拱施作应紧跟下台阶,以及时闭合成稳固的支护体系。
(条文说明:两台阶环形开挖留核心土法施工工序示意如图所示。仰拱与掌子面距离需要根据围岩和初期支护稳定情况调整控制。)

7.4.11 装药作业应符合下列规定:
1)严禁装药与钻孔平行作业。
2)严禁作业人员穿戴化纤衣物。
3)装药前,无关人员与机具等应撤至安全地点。
4)应使用木质或竹质炮棍装药。非间隔装药各药卷间应彼此密接。
5)已装药的炮孔应及时堵塞密封。除膨胀岩土地段和寒区隧道外,炮泥宜采用水炮泥、黏土炮泥。严禁用块状材料、煤粉或其他可燃材料作炮泥。
(条文说明:装药结构与炮孔封堵质量影响爆破效果,装药过于集中也将影响爆破效果。炮孔的填塞质量会影响爆破效果。填塞炮孔是爆破作业重要工序之一,填塞的目的在于使炸药爆炸的能量得到很好利用,改善岩石爆破破碎效果。填塞长度主要与炮孔孔径、最小抵抗线有关。钻孔直径大,则填塞长度大。一般来说,填塞长度不能小于最小抵抗线。炮泥通常用炮泥机制作,炮泥配合比一般为1:3的黏土和砂子,加含有2%-3%食盐的水制成。炮泥要干湿适度。规定使用黏土炮泥加水炮泥是指在孔口使用黏土炮泥封孔,中间使用水炮泥堵塞,要求使用水炮泥是为了抑尘;排除了在膨胀岩土地段和寒区隧道使用水炮泥,是为了避免水在这两种情况下的不利影响。)
